Illustration

Le 3 août 2026, le gouverneur du Texas Greg Abbott a écrit deux pages à Thomas Gleeson, président de la Public Utility Commission of Texas, et à Pablo Vegas, patron d'ERCOT, l'opérateur du réseau texan. Sa demande tient en une phrase : auditer tous les data centers en cours de raccordement avant qu'un seul projet supplémentaire ne soit approuvé. Le motif tient en un chiffre : environ 474 gigawatts de demandes de raccordement, dont à peu près 90 % de data centers.

Le Texas n'est pas la Californie. C'est l'État qui a construit sa réputation économique sur la réglementation légère, Houston n'a toujours pas de plan de zonage, et il est devenu le deuxième marché américain du data center derrière la Virginie. Quand cet État-là ralentit, la contrainte n'est plus le silicium ni le capital. C'est la prise de courant.

À retenir · l'essentiel
La décisionAucun nouveau data center n'est approuvé au raccordement tant que la PUCT et ERCOT n'ont pas mené leur audit.
Le déclencheur474 GW de demandes en file d'attente, soit plus de cinq fois le record de consommation du Texas.
Ce que ce n'est pasNi interdiction, ni arrêt des chantiers en cours, ni moratoire daté. Aucune durée n'est annoncée.
Pour vousAucun effet sur vos outils IA. L'effet attendu porte sur les délais et les coûts d'infrastructure.
Les chiffres de la file d'attente texane
474 GW
de demandes de raccordement suivies par ERCOT
~90 %
de ces demandes portées par des data centers
91 089 MW
le record absolu de consommation du Texas, le 22 juillet 2026

Ce que le communiqué dit vraiment

Les titres se sont éloignés les uns des autres en 24 heures. TechCrunch a écrit « le Texas stoppe les nouveaux data centers », The Verge « les data centers devront passer un audit », le Texas Tribune a parlé de moratoire sur les approbations. Ce ne sont pas les mêmes faits.

La lettre officielle, elle, n'emploie ni le mot moratoire, ni le mot pause. Elle écrit que la PUCT et ERCOT « doivent mener une vérification et un audit complets de tous les data centers progressant dans le processus de raccordement d'ERCOT, avant que d'autres data centers ne soient approuvés ». Toute la nuance est là : ce n'est pas un arrêt du secteur, c'est un verrou posé sur une étape administrative précise, l'approbation de raccordement, pour une durée que personne n'a chiffrée.

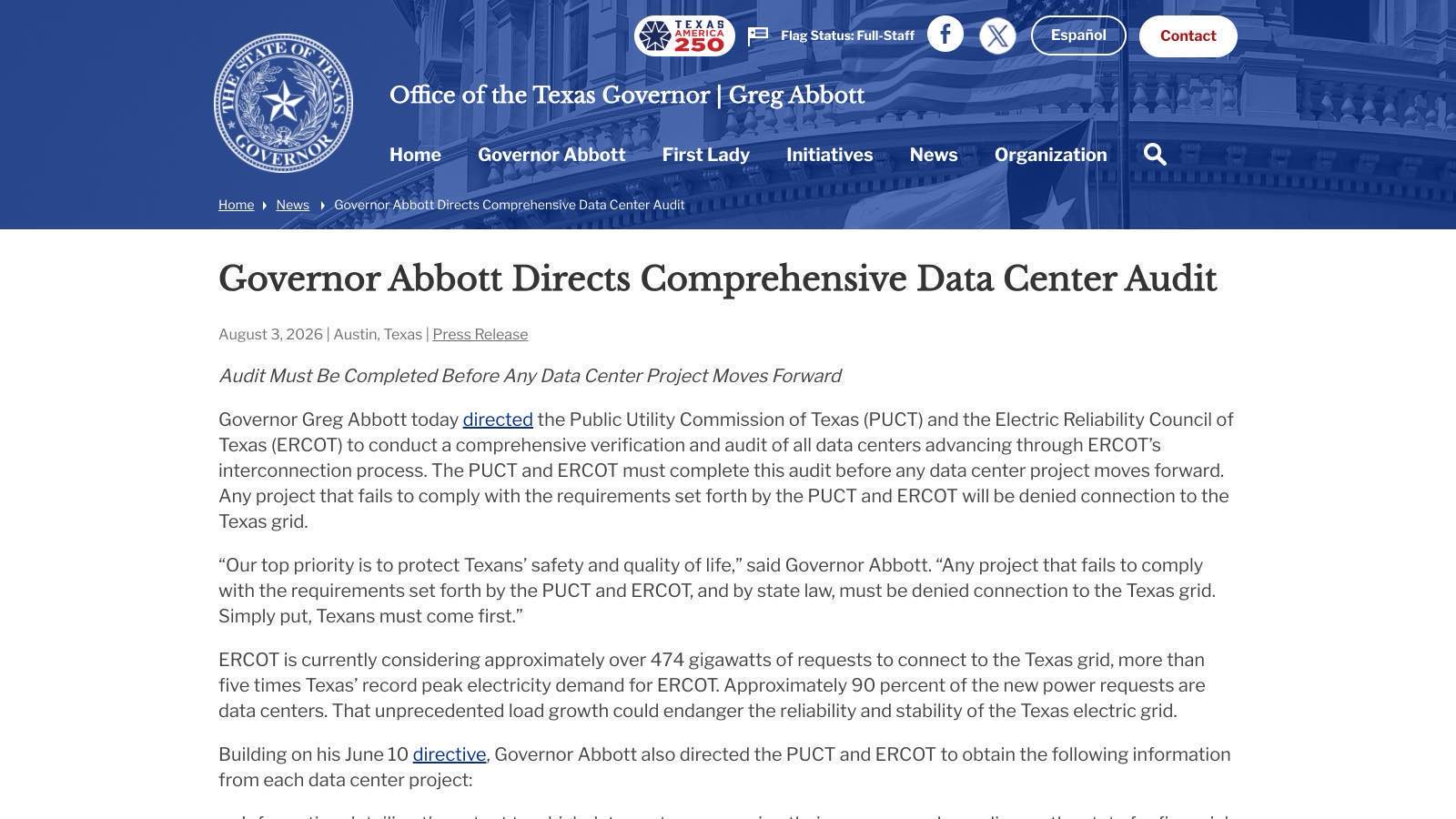

L'annonce officielle publiée le 3 août 2026 sur le site du gouverneur du Texas.
L'annonce officielle publiée le 3 août 2026 sur le site du gouverneur du Texas.
Ce qui est suspenduCe qui continue
L'approbation des nouveaux projets dans la file d'ERCOTLes data centers déjà en service au Texas
L'examen « batch zero » d'ERCOT, mis en pause dès lundiLes projets qui produisent leur propre électricité sur site
Le calendrier de classement des projets, attendu le 7 aoûtLes zones hors périmètre d'ERCOT, comme El Paso
!
Pourquoi les titres divergent autant

Le gouverneur lui-même a alimenté la confusion. Son communiqué parle d'audit, mais son post sur X écrit noir sur blanc « j'ai suspendu les nouveaux projets », et renvoie à un article de Fox News titré « Abbott suspend de fait les nouveaux projets de data centers ». La presse n'a donc pas exagéré toute seule : le mot pause vient de l'intéressé, pas du texte réglementaire.

474 GW, c'est beaucoup ou pas

Deux repères suffisent. Le premier vient d'ERCOT : le record absolu de consommation du Texas est de 91 089 MW, atteint le 22 juillet 2026 et encore provisoire tant que le décompte final n'est pas clos. La file d'attente représente donc plus de cinq fois ce que le réseau a jamais eu à fournir en une heure.

Le second est français. En mai 2026, RTE avait réservé près de 18 GW de capacité de raccordement pour environ 80 projets de data centers sur tout le territoire. Le Texas en aligne vingt-six fois plus dans une seule file d'attente. Nous détaillons ce que la France a réellement dans ses tuyaux, et ce que l'Arcep commence à mesurer, dans notre article sur le droit de coupure du réseau PJM.

Un avertissement s'impose pourtant. Une file d'attente n'est pas un carnet de commandes. Beaucoup de dossiers ne sont que des réservations de place, déposées tôt parce que les délais s'allongent, et disparaissent en cours de route. RTE observe le même phénomène en France : les data centers raccordés depuis deux ou trois ans ne consomment en moyenne que 20 % de la puissance qu'ils avaient demandée. Lors de l'audition sénatoriale du 29 juillet à Austin, dont la revue POWER a publié le détail, un opérateur, Compass Data Centers, décrivait une file « déformée dans les deux sens », avec des charges fantômes servies pendant que des projets réels attendent.

𝕏Greg Abbott (@GregAbbott_TX) · 23 juillet 2026 · traduit de l'anglais
Le réseau texan n'a jamais été aussi solide. Il a battu un record aujourd'hui, en fournissant plus de 91 gigawatts. Nous avions largement de la marge, plus de 20 GW de réserve ! (de quoi alimenter environ 4 millions de foyers de plus). Le Texas est n° 1 pour l'électricité. Nous fournissons plus que les 2e et 3e États réunis.
Voir le post sur X

Douze jours séparent ce message du suivant. Le réseau d'aujourd'hui va bien, avec plus de 20 GW de marge le jour du record. C'est le réseau de 2030 que la file d'attente met en jeu.

𝕏Greg Abbott (@GregAbbott_TX) · 5 août 2026 · traduit de l'anglais
J'ai suspendu les nouveaux projets de data centers dans l'attente d'un audit du réseau à l'échelle de l'État. Les data centers doivent indiquer comment ils comptent payer leur part, fournir leur propre électricité, réutiliser leur propre eau, réduire le coût de l'électricité et éviter de gêner les quartiers.
Voir le post sur X

Pourquoi un audit plutôt qu'une amende

C'est le passage le plus révélateur de la lettre, et il est absent du communiqué publié sur le site du gouverneur. Abbott y justifie l'audit par le fait que « certains data centers » ne se sont pas conformés à l'enquête de la PUC sur leur consommation d'eau et d'électricité, une enquête prévue par la loi de finances de l'État. Ce manquement, écrit-il, « entrave votre capacité à prendre des décisions pleinement éclairées ».

Les chiffres racontent un échec de collecte. Selon le Texas Tribune, la PUCT a notifié 377 entreprises au lancement de son enquête et en a vu 28 répondre. Le Texas Water Development Board, lui, envoie des questionnaires obligatoires depuis 2023 : un tiers de réponses en 2024, 17 % en 2025. La sanction prévue pour un manquement à ces questionnaires obligatoires ? Une contravention plafonnée à 500 dollars, sans commune mesure avec un investissement à plusieurs milliards.

« Quand l'amende ne vaut rien, il reste le compteur. Le raccordement est le seul levier auquel un data center ne peut pas rester indifférent. »

C'est exactement le déplacement opéré ici : l'État cesse de demander des informations et conditionne l'accès à l'électricité à leur remise. Cinq familles de données sont exigées de chaque porteur de projet, dont la consommation d'eau annuelle et de pointe, la technologie de refroidissement retenue, les aides publiques et exonérations perçues, les mesures de réduction du bruit et de la pollution lumineuse, et le détail de l'actionnariat.

Ce que ça change pour les acteurs de l'IA

L'effet immédiat est procédural. ERCOT a mis en pause son examen « batch zero », le premier lot de gros projets qui devait recevoir son classement le 7 août, après que les candidats ont déposé une garantie financière de 50 000 dollars par mégawatt en juillet. Les résultats de cette étude étaient attendus en avril 2027 : ce calendrier est désormais suspendu.

Les grands opérateurs ne sont pas tous logés à la même enseigne. Devant les sénateurs texans le 29 juillet, toujours selon POWER, le responsable du développement énergétique de Google au Texas indiquait avoir contracté plus de 7,8 GW de production nouvelle sur le réseau ERCOT, en amont des besoins du groupe, tout en demandant aux régulateurs d'éviter les « pénalités rétroactives » qui bloqueraient des projets déjà avancés. Amazon Web Services, qui n'exploite pas encore de data center dans l'État, y défendait au contraire des garanties renforcées. Un projet mieux préparé sur l'eau, l'autoproduction et les nuisances sort gagnant d'un audit qui élimine les dossiers spéculatifs.

Reste la porte de sortie, la même que celle ouverte par le mécanisme du réseau PJM : produire son électricité sur place. Un site autoalimenté échappe à la file d'attente d'ERCOT, comme il échapperait aux coupures de PJM. C'est le sens du projet de 10 GW annoncé dans l'Ohio autour d'OpenAI, et le calcul que la facture énergétique impose désormais à tout le secteur, décrit dans le passage d'Alphabet en trésorerie négative.

Le fil des événements
10 juin 2026Abbott demande que les data centers financent eux-mêmes leurs infrastructures électriques.
23 juin 2026Devant les députés, la PUCT reconnaît n'avoir obtenu que 28 réponses à son enquête.
22 juillet 2026Le réseau texan bat son record absolu à 91 089 MW, avec plus de 20 GW de marge.
29 juillet 2026Audition au Sénat du Texas, ERCOT chiffre la file d'attente à 474 GW.
3 août 2026Abbott ordonne l'audit. ERCOT met « batch zero » en pause le jour même.
!
Ce que la mesure ne règle pas

Aucune durée d'audit n'est annoncée, et le commissaire à l'agriculture du Texas, Sid Miller, a publiquement jugé la directive vague et réclamé une session législative extraordinaire. Sans loi votée, le dispositif repose sur une lettre, révocable par la même voie qu'elle a été écrite.

Astuce

Si vous choisissez un fournisseur d'IA ou un hébergeur pour les trois ans qui viennent, la question utile n'est plus « où sont vos serveurs » mais « vos capacités sont-elles déjà raccordées, ou encore en file d'attente ». Un projet annoncé en gigawatts n'est pas une capacité disponible.

Questions fréquentes

Pourquoi les data centers d'IA consomment-ils autant d'électricité ?

Un site d'entraînement tourne à pleine charge en continu, sans creux nocturne, et concentre sa demande sur un point unique du réseau. RTE relève que la majorité des projets français demandent 100 à 200 MW, soit la consommation d'une ville comme Le Mans, et qu'une dizaine dépassent 400 MW.

Le Texas interdit-il les data centers ?

Non. La directive du 3 août 2026 suspend l'approbation des nouvelles demandes de raccordement le temps d'un audit. Les sites en service continuent, et ceux qui produisent leur propre électricité restent hors du dispositif.

Combien de temps va durer cet audit ?

Aucune durée n'est annoncée dans la lettre du gouverneur, ni par la PUCT. C'est la principale incertitude du dossier.

Combien de data centers y a-t-il au Texas ?

Il n'existe pas de registre officiel. Le Texas Tribune en recensait au moins 335 en service et 248 supplémentaires planifiés en juin 2026, ce qui place l'État au deuxième rang américain derrière la Virginie.

Cela peut-il couper mon accès à ChatGPT ou Claude ?

Non. Aucun service existant n'est concerné. La mesure porte sur des projets futurs, et son effet attendu se situe sur les délais de construction et le coût du calcul, pas sur la disponibilité des outils.
